博鳌东屿岛是博鳌亚洲论坛永久会址所在地,是住建部与海南省共同创建的首个零碳示范区。中远海运博鳌东屿岛1.42MW分布式光伏发电项目是零碳示范区重要组成项目,中机国际为工程总承包方,计划于博鳌亚洲论坛2023年年会举办前(3月底)竣工并投入使用。时间紧、任务重,中机国际项目团队春节期间不停工,保质保量保节点,全力以赴推进工程建设。2月15日,本项目具备并网发电条件,整个过程历时28天。
一、迎难而上,展现中机担当
临近春节,面对工期紧、要求高,材料价格上涨、海运转运等多重困难,中机国际能源工程设计研究院迅速组建项目团队,从设计、采购到现场施工,精准策划,有序推进。

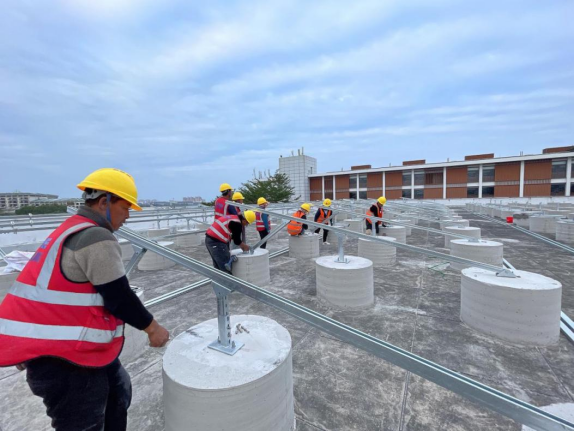

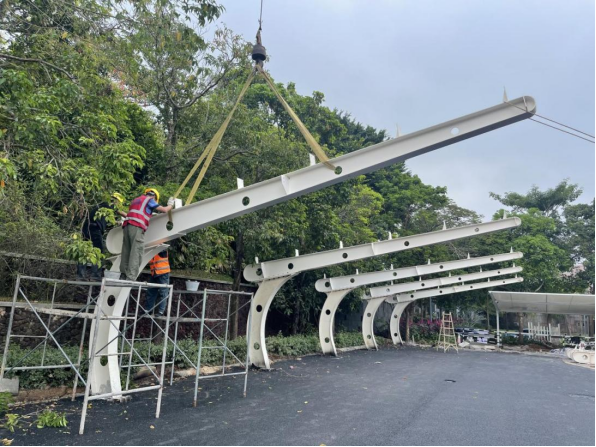

腊月二十七,随着破碎机的轰鸣,光伏车棚的基础施工正式拉开序幕,开启项目建设的“加速度”。
?
二、春节不停工,全力保进度
为了全力冲刺项目全容量并网工期目标,项目所有建设者放弃回家过年,放弃与家人团聚的机会,驻守在项目一线,每天匆匆吃过盒饭后,即快速进入工作状态,忙碌、奔波,只为能够早日完成节点任务。
?
在春节不停工的项目现场,机器的轰鸣声代替了震耳欲聋的鞭炮声。“看到朋友圈里大家晒的年夜饭、阖家团圆照片,虽然很想和家人团聚,但是我们多坚守一天,就能力争项目早一天高质量完工。”项目负责人吴建高说道。
项目团队采取“5+2”、“黑+白”、“阵雨做室内,小雨不停歇”的工作模式,以脚踏实地的实干精神保进度,为项目的圆满完成提供了坚实的保障。
?
三、坚守岗位,做到安全、质量双保障
在加快进度、保证工期的同时,项目团队严格落实安全生产要求,遵循安全生产和文明施工相关规定,确保不越质量与安全红线。
严格值班备勤,切实做好各项应急工作。紧盯工程关键环节,把握节点需求,排查安全隐患,在抢抓工期的同时保证安全和质量。对施工现场进行全面巡查,保障项目安全施工。项目团队始终以最佳的状态,站好岗,尽好责,承担起推动工程建设的重大使命。
?
中机国际项目团队始终坚守岗位、奋战一线,最终保质保量完成项目建设任务。作为有责任有担当的央企,中机国际再次发扬了能打硬仗的优良作风,彰显着中机人攻坚克难的奋斗精神!
?

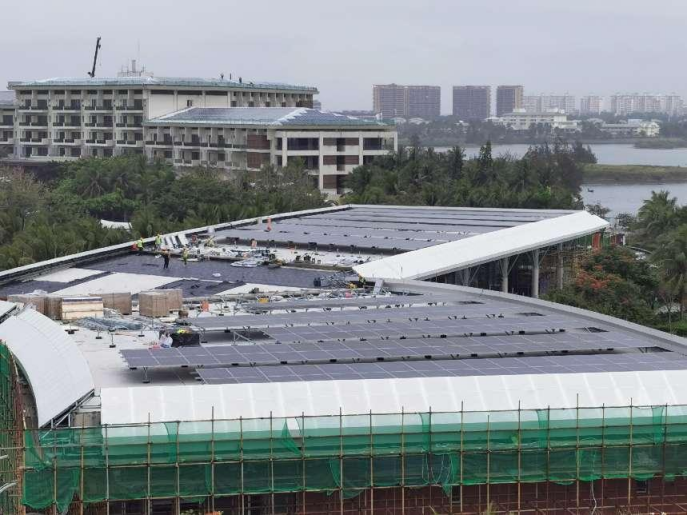

本项目使用屋顶光伏+车棚光伏形式,采用“自发自用、余电上网”模式,项目建成后,年平均发电量可达176.33万kWh,每年减排1477.6tCO2。项目的实施将助推海南国家生态文明试验区建设,向世界展示中国绿色低碳发展理念、技术和实践。
